Comment effectuer une demande de raccordement à Enedis en BT ≤ 36 kVA ?

Pour faire sa demande de raccordement électrique en basse tension avec une puissance inférieure ou égale à 36 kVA, le professionnel suit sept étapes, de la demande en ligne jusqu'à la mise en service du compteur.

1

Faire la demande en ligne

Sur le portail Enedis Connect, en renseignant le type de raccordement, la puissance, la localisation et les caractéristiques du projet.

2

Fournir les documents nécessaires

Joindre l'autorisation d'urbanisme, le plan de masse du projet et préciser la viabilité du terrain.

3

Laisser Enedis étudier la demande

Un interlocuteur analyse la faisabilité du raccordement selon la distance, la puissance et d'éventuels travaux d'extension.

4

Valider le devis et payer l'acompte

Le professionnel accepte le devis établi par Enedis (valable 3 mois) et règle l'acompte.

5

Laisser Enedis réaliser les travaux

Enedis planifie, coordonne le chantier et prend en charge toutes les démarches administratives.

6

Régler le solde

Le solde restant se paie une fois les travaux terminés, ou en une seule fois dès l'acceptation du devis.

7

Mettre en service le compteur

En souscrivant une offre auprès du fournisseur de son choix, qui mandate Enedis pour la mise en service.

Une fois le compteur posé, il reste à souscrire une offre d'électricité auprès du fournisseur d'électricité de son choix pour déclencher la mise sous tension.

Quelle puissance de raccordement choisir en BT ≤ 36 kVA ?

Les professionnels du profil de consommation C5 (puissance souscrite inférieure ou égale à 36 kVA) ont le choix entre deux puissances de raccordement pour leur compteur Linky :

Enedis recommande aux professionnels en C5 d'opter pour la puissance de raccordement de 36 kVA en triphasé dans trois cas :

  • si la distance entre le compteur Linky et le tableau électrique dépasse 100 mètres ;
  • si la puissance souscrite de l'entreprise atteint 12 kVA ou plus (à partir de 15 kVA, le raccordement triphasé en 36 kVA est obligatoire) ;
  • si l'entreprise utilise des équipements ne fonctionnant qu'en triphasé, comme des machines industrielles ou des compresseurs d'air.

Pour une puissance souscrite ne dépassant pas 12 kVA et des appareils fonctionnant en monophasé, une puissance de raccordement de 12 kVA en monophasé reste suffisante.

Quel est le prix d'un raccordement individuel en BT ≤ 36 kVA ?

Le coût total d'un raccordement combine le prix du branchement et, lorsqu'elle est nécessaire, celui de l'extension du réseau. Prenons l'exemple d'une entreprise située en zone ZFA qui réalise un branchement complet avec une extension du réseau BT de 30 mètres :

Branchement complet
1 684,80 €
HTVA, réfaction 40 %
Extension 30 m (ZFA)
5 615,28 €
1 835,28 € + 30 × 126 €
Total raccordement
7 300,08 €
HTVA

Exemple indicatif, prix HTVA. Source : barème de facturation des raccordements Enedis · juin 2026.

Une partie du prix est prise en charge par Enedis via le taux de réfaction du TURPE

Qu'il s'agisse du branchement ou de l'extension, Enedis prend en charge une partie des frais de raccordement qui incombent aux professionnels et aux entreprises via la réfaction tarifaire comprise dans le prix du TURPE (Tarif d'Utilisation des Réseaux Publics d'Électricité).

Le taux de réfaction tarifaire est fixé par l'arrêté du 30 novembre 2017 relatif à la prise en charge des coûts de raccordement aux réseaux publics d'électricité, en application de l'article L.341-2 du Code de l'énergie. Pour les professionnels au TURPE HTA-BT avec une puissance inférieure ou égale à 36 kVA, le taux de réfaction des branchements et des extensions est de 40 %.

Prix du branchement

Une fois la prise en charge de 40 % par Enedis appliquée, le prix d'un branchement varie de 426,24 € à 1 684,80 € HTVA selon le type de branchement effectué. Il se calcule à partir de la formule suivante :

Prix du branchement = (1 − s) × CfB

  • s désigne le taux de réfaction appliqué au branchement, soit 40 % pour les particuliers et les petits professionnels ;
  • CfB désigne le prix du branchement avant toute prise en charge, qui dépend du type de branchement réalisé.

Voici le prix du branchement, avec et sans application du taux de réfaction :

Coefficient CfB du prix du branchement en basse tension avec une puissance inférieure ou égale à 36 kVA
Type de branchement Coefficient CfB (HTVA) Prix avec réfaction 40 % (HTVA)
Branchement complet 2 808 € 1 684,80 €
Liaison en domaine public uniquement (type 1 ou type 2) 2344,80 € 1 406,88 €
Liaison en domaine privé uniquement (type 1 ou type 2) 710,40 € 426,24 €

Prix HTVA. Source : barème de facturation des raccordements au réseau public de distribution concédé à Enedis · juin 2026.

Prix des extensions

Si l'entreprise ne peut pas être raccordée par un simple branchement, Enedis réalise une extension du réseau. Son prix dépend de la distance entre le point de raccordement et le poste électrique le plus proche, ainsi que des travaux nécessaires pour assurer l'alimentation.

Extension à moins de 250 mètres du poste électrique le plus proche

Lorsque le point de raccordement se situe à moins de 250 mètres du poste électrique le plus proche, le prix de l'extension couvre les travaux de branchement et d'extension du réseau en basse tension. Il se calcule à partir de la formule suivante :

Prix de l'extension = (1 − r) × (CfE + LE × CvE)

  • r est le taux de réfaction du TURPE appliqué à l'extension, soit 0,4 pour les professionnels du profil C5 ;
  • CfE et CvE sont les coefficients de coûts d'extension, conformément à l'article 6 de l'arrêté du 28 août 2007 ;
  • LE désigne la longueur en mètres du réseau BT nouvellement créé.

Le prix d'une extension se compose ainsi d'une partie fixe (coefficient CfE) et d'une partie variable (coefficient CvE). Voici les prix de ces coefficients pour un réseau BT nouvellement créé ou remplaçant un réseau BT existant :

Prix des coefficients CfE et CvE pour un réseau en basse tension
Zone CfE (HTVA) CfE avec réfaction 40 % (HTVA) CvE (HTVA)
ZFA 3 058,8 € 1 835,28 € 126 €/m linéaire
ZFB 3 955,20 € 2 373,12 € 165,60 €/m linéaire

Prix HTVA. Source : barème de facturation des raccordements au réseau public de distribution concédé à Enedis · juin 2026.

Que sont les zones ZFA et ZFB ?

Le barème Enedis distingue deux zones de raccordement : la ZFA couvre les communes urbaines et périurbaines (réseau dense), tandis que la ZFB couvre les communes rurales, où le coût de l'extension est plus élevé.

Extension à plus de 250 mètres du poste électrique le plus proche

Pour un projet nécessitant une autorisation d'urbanisme, le prix de l'extension en basse tension inclut, si nécessaire, l'installation d'un poste de transformation et d'un réseau en moyenne tension (HTA). Pour un projet sans autorisation d'urbanisme, le prix de l'extension peut intégrer :

  • la création d'un poste de transformation et d'un réseau en HTA-BT ;
  • le remplacement d'une infrastructure BT existante devenue insuffisante ;
  • d'éventuels aménagements du poste de transformation.

Le prix de l'extension se calcule alors avec la formule suivante :

Extension = (1 − r) × (CfE + LE × CvE + LR × CvE) + (1 − r) × Cf HTA/BT + (1 − r) × (LE HTA × CvE HTA)

  • r est le taux de réfaction appliqué à l'extension, soit 40 % pour les professionnels raccordés en HTA/BT avec une puissance inférieure ou égale à 36 kVA ;
  • CfE et CvE sont les coefficients de coûts d'extension définis par l'article 6 de l'arrêté du 28 août 2007, indiqués précédemment ;
  • LE désigne la longueur en mètres du réseau BT nouvellement créé ;
  • LR désigne la longueur en mètres du réseau BT créé en remplacement d'une canalisation existante, pour un projet ne nécessitant pas d'autorisation d'urbanisme ;
  • Cf HTA/BT représente les coûts d'aménagement ou de création d'un poste HTA/BT (voir ci-dessous) ;
  • LE HTA désigne la longueur en mètres du réseau HTA créé pour alimenter le poste HTA/BT ;
  • CvE HTA correspond aux coûts du réseau HTA nouvellement créé (voir ci-dessous).
Coefficients CvE HTA
Coûts variables d'extension HTA
Zone CvE HTA, distance < 400 m (HTVA/m) CvE HTA, distance > 400 m (HTVA/m)
ZFA 159,60 € 117,60 €
ZFB 279,60 € NA

Prix HTVA. NA = non applicable. Source : barème de facturation des raccordements au réseau public de distribution concédé à Enedis · juin 2026.

Coefficients Cf HTA/BT
Coûts fixes de création ou d'aménagement d'un poste de transformation HTA/BT
Puissance de raccordement PRCS ou PSS (HTVA) Autres postes préfabriqués (HTVA)
< 160 kVA 14 623,20 € 32 930,40 €
160 à 250 kVA 19 716 €

Prix HTVA. PRCS = Poste Rural Compact Simplifié ; PSS = Poste au Sol Simplifié. Source : barème de facturation des raccordements au réseau public de distribution concédé à Enedis · juin 2026.

Quel est le délai de raccordement en BT ≤ 36 kVA ?

Pour une puissance inférieure ou égale à 36 kVA, le délai de raccordement Enedis est de 2 à 6 mois en moyenne. Voici les délais moyens observés en 2022 et 2023 :

Délai de raccordement Enedis en 2022 et 2023 pour les installations BT ≤ 36 kVA
Type de raccordement Délai 2022 Délai 2023
Jours Mois Jours Mois
Soutirage BT ≤ 36 kVA sans extension 74 2 66 2
BT ≤ 36 kVA avec extension 165,9 5,5 152 5

Délais moyens 2022-2023. Source : Enedis.

Impact de la distance entre le compteur et le CCPI sur le raccordement

Lors d'un raccordement électrique, l'emplacement du Point de Livraison (PDL) et du Coupe-Circuit Principal Individuel (CCPI) influence directement la faisabilité, la complexité et le coût des travaux.

Qu'est-ce que le CCPI ?

Le Coupe-Circuit Principal Individuel (CCPI) est un dispositif de sécurité électrique obligatoire installé lors du raccordement au réseau. Il protège l'entreprise contre les courts-circuits et les surcharges en interrompant automatiquement l'alimentation en cas d'anomalie, ce qui limite les risques d'incendie et préserve les équipements. Situé entre le réseau public d'Enedis et l'installation du professionnel, il est généralement placé dans un coffret en limite de propriété, dans un endroit accessible depuis le domaine public, afin que les techniciens d'Enedis puissent intervenir sans pénétrer sur un terrain privé.

L'emplacement du CCPI a son importance, car il définit la frontière entre le réseau public et l'installation privée. Il peut se trouver en limite entre domaine public et privé, à l'intérieur du domaine privé s'il reste accessible, ou sur le domaine public à proximité de l'installation.

Le compteur électrique, qui marque le point de fourniture d'électricité avec le PDL / PRM, est généralement placé juste après le CCPI. Toutefois, si le CCPI est en limite de propriété, le professionnel peut demander à déplacer son compteur à l'intérieur de son bâtiment. Cette demande n'est acceptée que si la longueur du câble en domaine privé respecte les règles techniques définies par Enedis.

Si le PDL est déplacé en intérieur, une liaison électrique entre le CCPI et le PDL doit être mise en place sur le domaine privé. Ce raccordement implique des travaux supplémentaires (tranchée, pose de conduits) à la charge de l'utilisateur, dans le respect des normes Enedis.

Les travaux réalisés par Enedis dans le domaine privé, comme l'installation du câble électrique, les équipements de communication et le géo-référencement, sont facturés sur devis. Ces coûts ne sont pas pris en charge par la réfaction tarifaire incluse dans le TURPE.

Les 2 types de branchements en BT ≤ 36 kVA

Selon l'emplacement du compteur, le branchement basse tension prend l'une des deux formes suivantes :

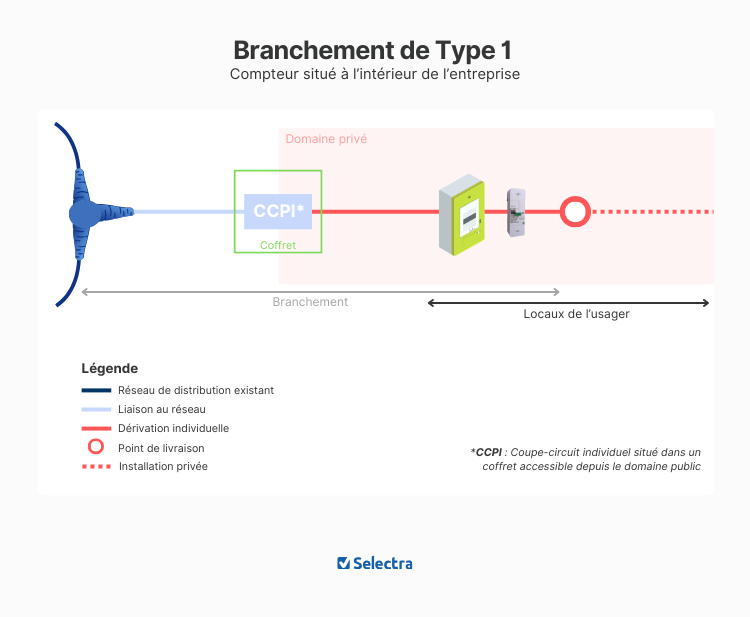

Branchement de type 1 : compteur dans les locaux

Le compteur est situé à l'intérieur des locaux de l'entreprise. Deux cas de figure sont possibles :

  • le demandeur réalise (ou fait réaliser par un tiers) la tranchée et la pose du fourreau dans la partie privative, selon les conditions techniques d'Enedis ;
  • la prestation peut être réalisée et facturée par Enedis sur devis, sans application de la réfaction tarifaire.

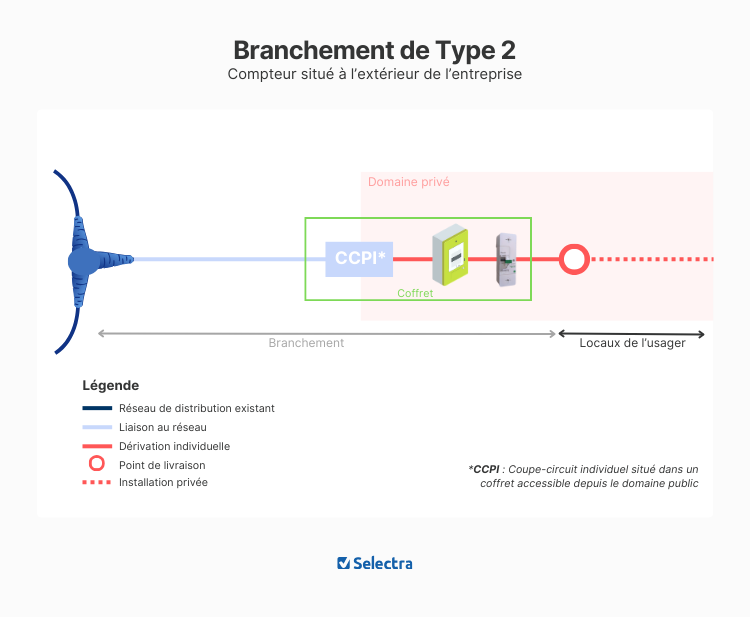

Branchement de type 2 : compteur à l'extérieur

Le compteur est situé à l'extérieur des réseaux de l'entreprise. La liaison en partie privative, en aval du point de livraison, est entièrement réalisée par le demandeur. Elle ne fait pas partie des ouvrages concédés à Enedis et doit être conforme à la norme NF C 15-100.

Avant la mise en service

Raccordement en cours ? Préparez le meilleur contrat

Une fois le site raccordé, la mise en service passe par le fournisseur de votre choix : c'est là que se joue le prix. Nos experts B2B comparent le marché et négocient votre contrat d'électricité. Sans engagement et sans frais pour le professionnel.

09 70 73 32 15

Service gratuit Selectra

Questions fréquentes sur le raccordement BT ≤ 36 kVA

La demande se fait en ligne sur le portail Enedis Connect, avec les caractéristiques du projet (puissance, plan de masse, autorisation d'urbanisme). Enedis étudie le dossier, transmet un devis (valable 3 mois), réalise les travaux après acompte, puis le compteur est mis en service via le fournisseur choisi.

Un raccordement de 12 kVA en monophasé suffit pour une puissance souscrite jusqu'à 12 kVA avec des appareils monophasés. Le 36 kVA en triphasé s'impose au-delà de 100 mètres entre compteur et tableau, à partir de 15 kVA de puissance souscrite, ou en présence d'équipements fonctionnant uniquement en triphasé.

Après la réfaction de 40 % prise en charge par Enedis, le prix d'un branchement varie de 426,24 € (liaison en domaine privé) à 1 684,80 € HTVA (branchement complet). Une extension de réseau peut s'ajouter si le site est éloigné du poste électrique.

C'est la part des frais de raccordement prise en charge par Enedis via le TURPE. Pour les professionnels en HTA-BT avec une puissance inférieure ou égale à 36 kVA, ce taux est de 40 % sur le branchement comme sur l'extension. Il est fixé par l'arrêté du 30 novembre 2017.

Comptez environ 2 mois pour un raccordement sans extension (66 jours en moyenne en 2023) et près de 5 mois avec extension (152 jours en 2023). Le délai dépend de la complexité des travaux et de la distance au réseau existant.
